Seit dem Frühjahr ist das Wasser nicht mehr als Trinkwasser klassiert.
Daher müssen wir eine Filteranlage einbauen, damit wir den zu hohen Arsengehalt unter den Grenzwert senken können.

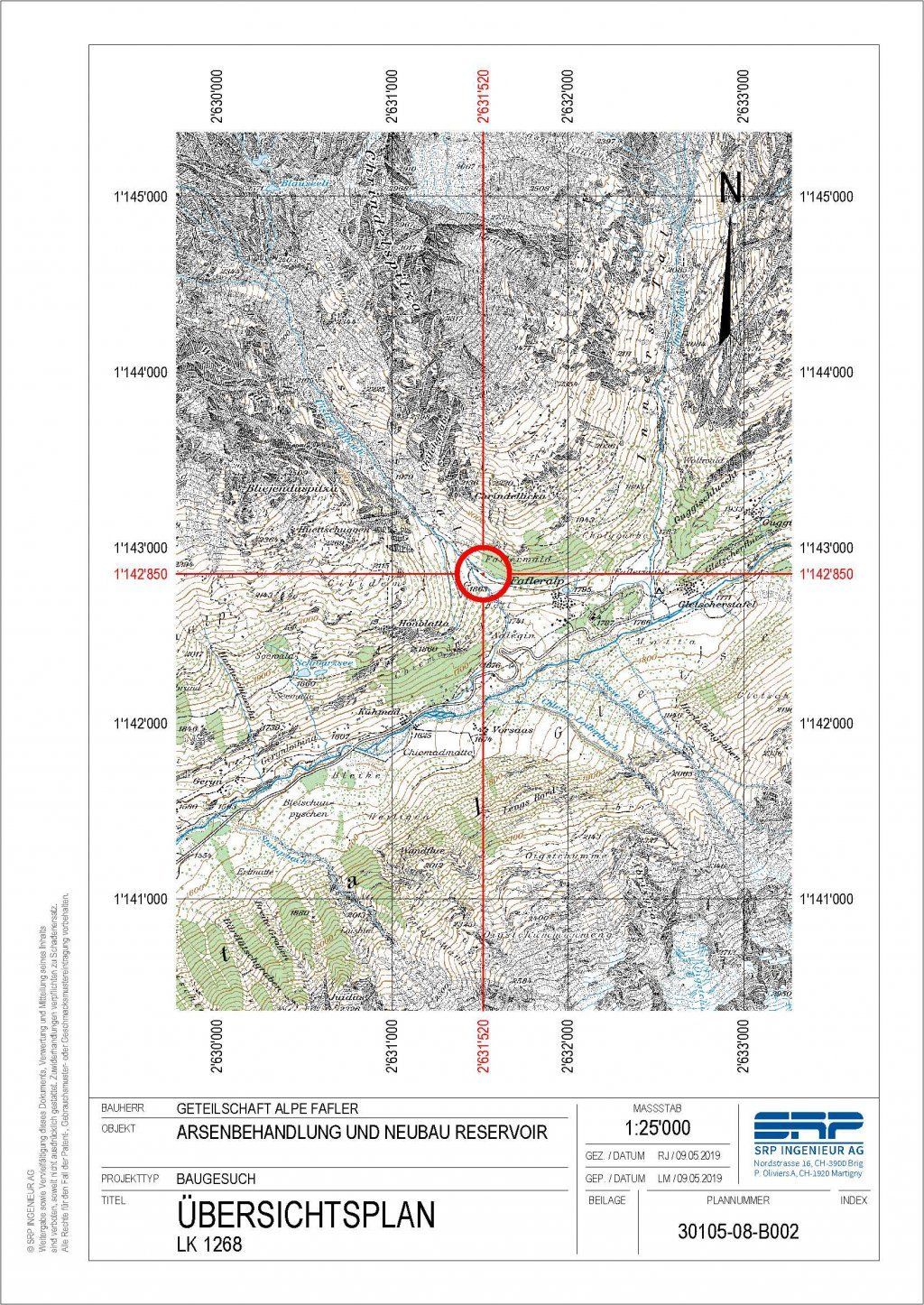

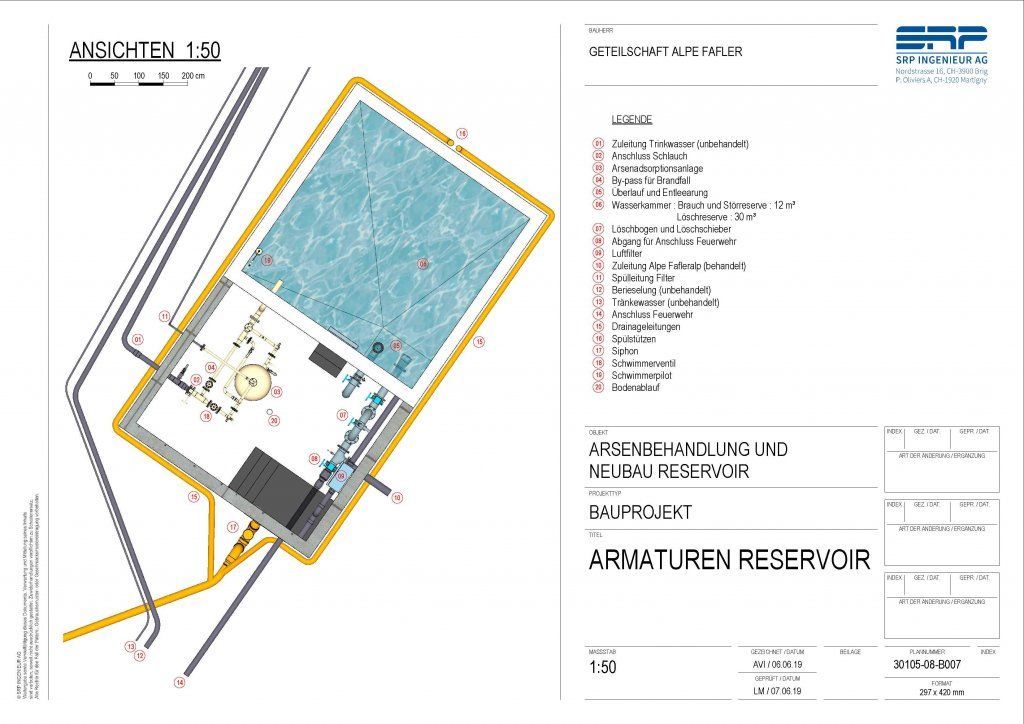

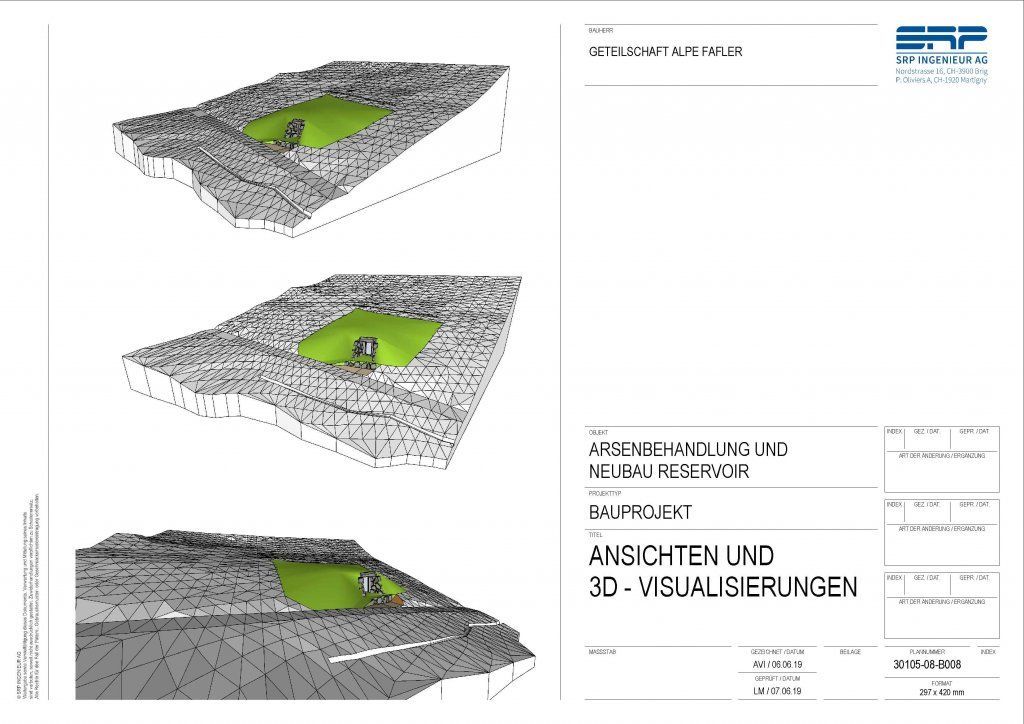

Dazu müssen wir ein Reservoir mit integrierter Adsorptionsfilter-Anlage bauen.

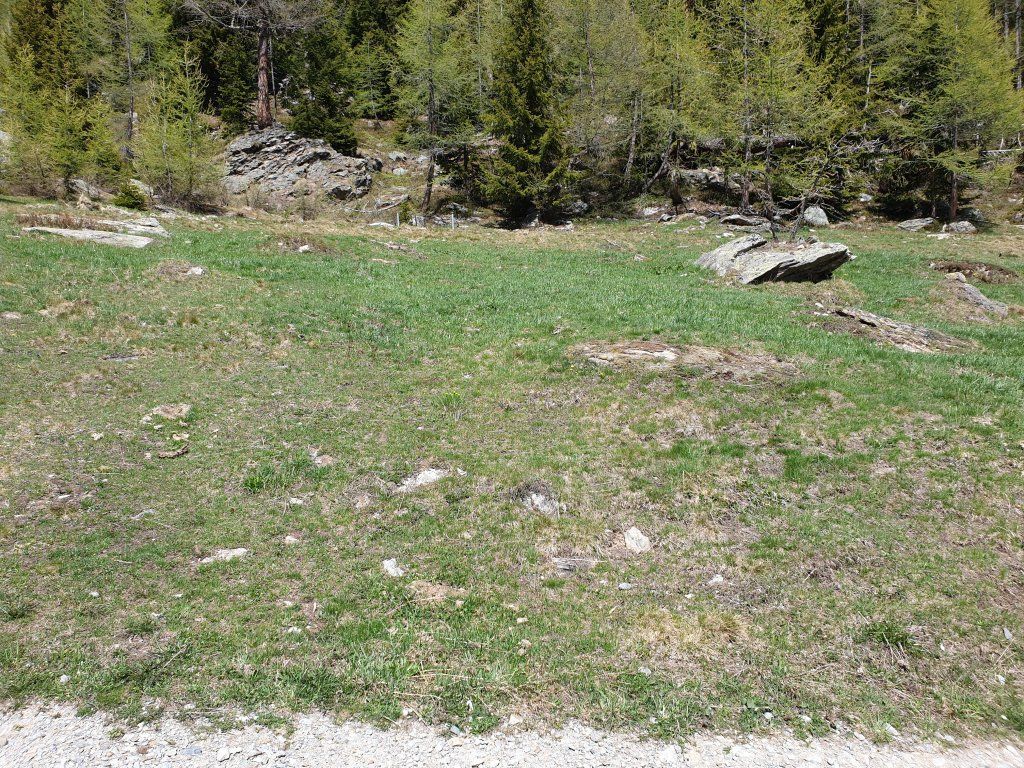

Brunnen mit Warnhinweis "Kein Trinkwasser"
Grobterminplan:
Vorprojekt mit Variantenstudium abgeschlossen: Juni 2019
Baueingabe: 16.06.2019
Ausserordentliche GV: 29.06.2019
Baubewilligung: 10. September 2019
Baubeginn: Frühest möglich vom Baumeister ab Mitte/Ende Oktober 2019 ==> wegen dem Risiko eines Wintereinbruches wurde dieser nun auf 5.Juni 2020 verschoben.
Bau fertig: Ende September 2020
Inbetriebnahme im Oktober 2020

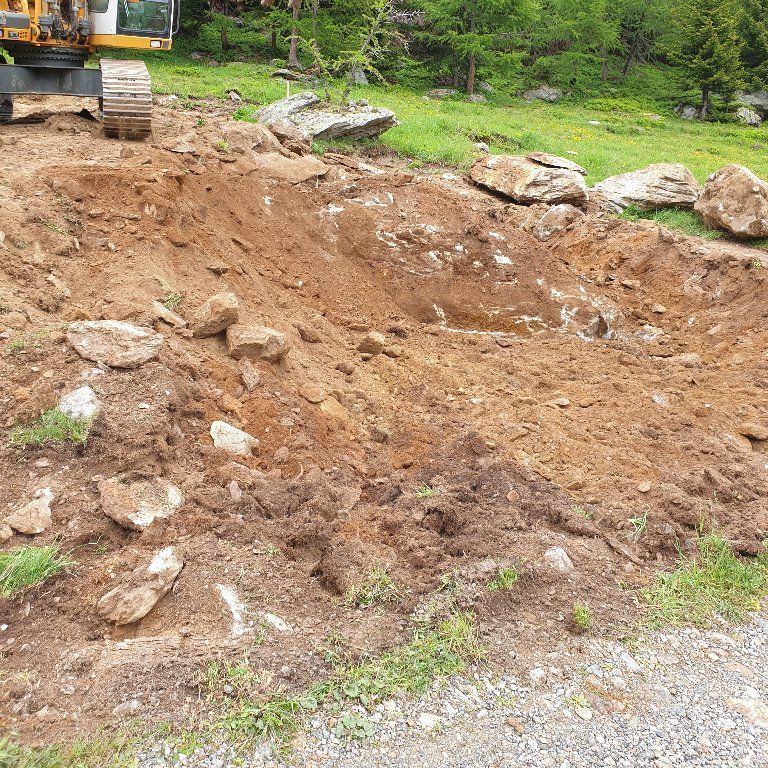

Baubeginn am 5.Juni 2020

Grosses Felsstück kam in der Baugrube zum Vorschein

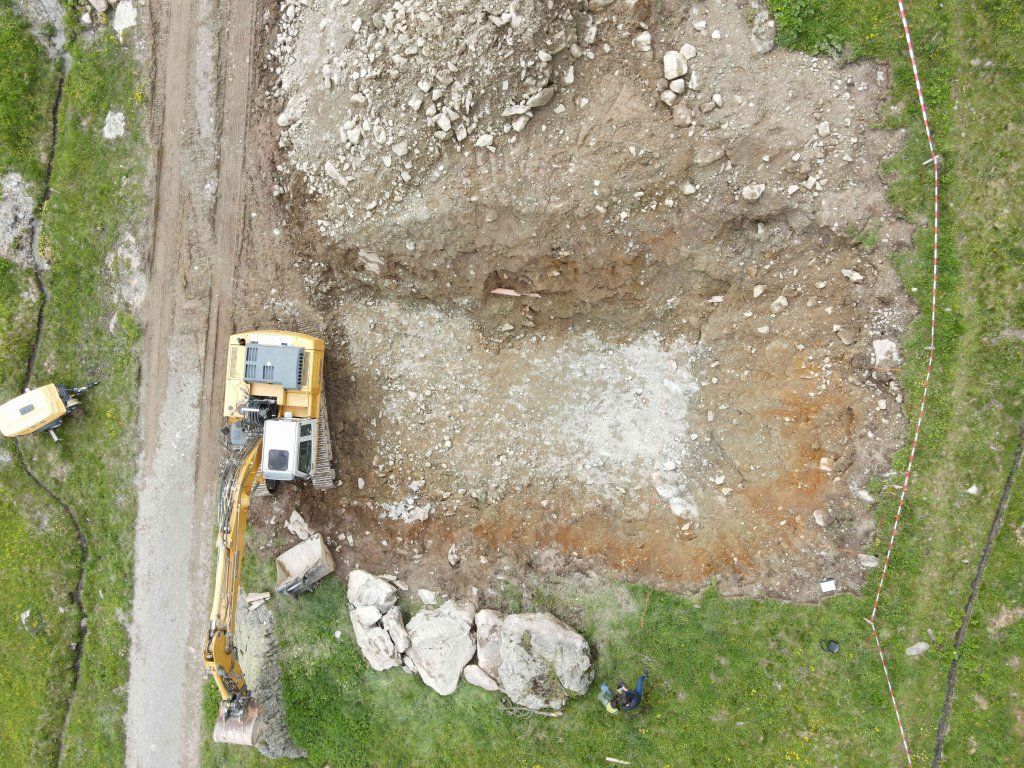

Der Aushub ist geschafft.

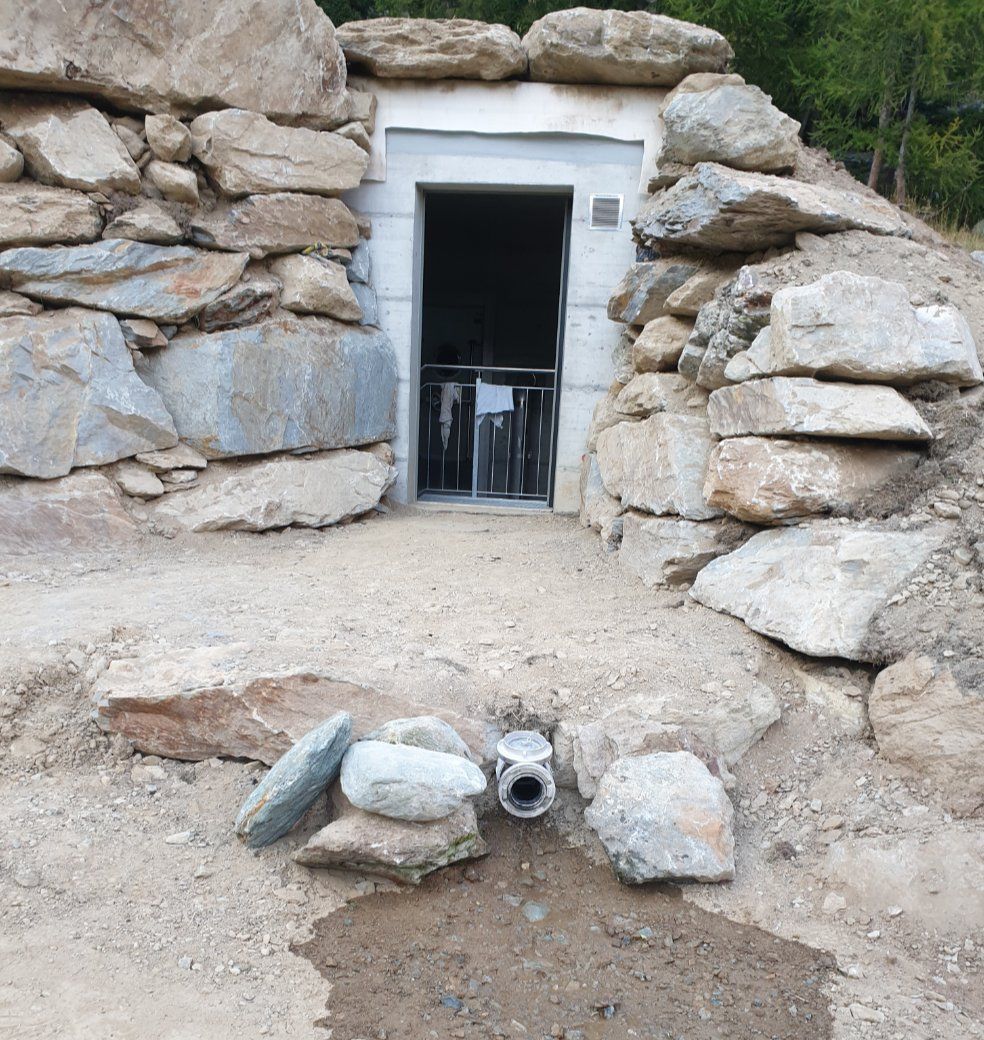

Die Tests sind abgeschlossen und das Werk vollendet.

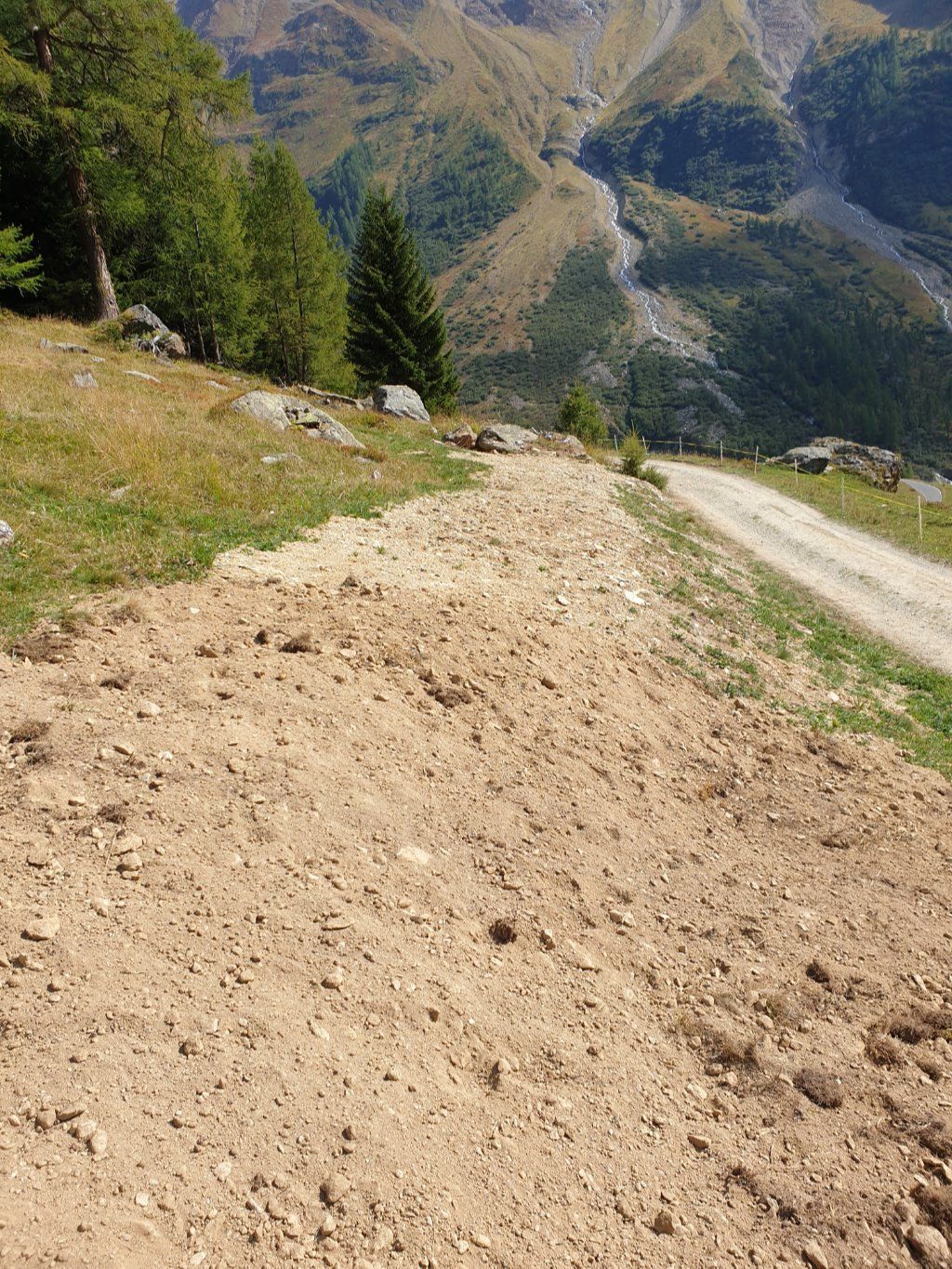

Die Oberfläche muss nun noch eingesät werden so dass in den kommenden Jahren das Gelände wieder so aussieht wie vor dem Eingriff.
